巨型工程开工建设——金准咨询服务其中

发布日期:2017-08-04 作者: 来源:春城晚报

2017年8月4日上午,滇中引水工程建设动员大会在位于昆明市盘龙区的龙泉倒虹吸接收井工程现场举行,标志着这一重大水利工程全面进入实施阶段,蓝图即将变成美好现实。

北京金准咨询有限责任公司承担滇中引水工程吸引社会资本进入可行性专题研究。

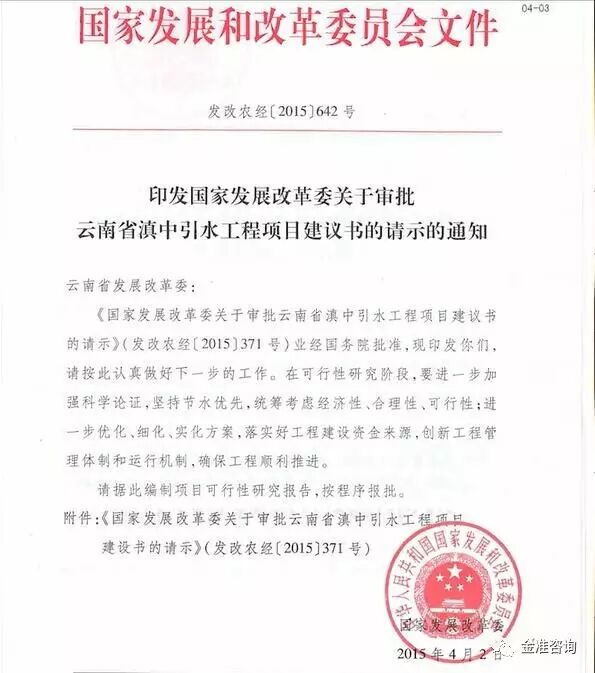

滇中引水工程最初由张冲先生于上世纪50年代提出,自提出以来党和国家领导人高度重视,1960年列入国务院《金沙江流域规划意见书》;1990年列入国务院《长江流域综合利用规划报告》; 2010年,列入国务院《全国水资源综合规划(2010~2030年)》;2011年,写入国家“十二五”规划纲要;2012年,列入国务院《长江流域综合规划(2010~2030年)》;2016年,写入了国家“十三五”规划纲要。2014年5月,国务院常务会议将滇中引水工程列入了2014年、2015年和“十三五”期间要规划建设的172项重点水利工程之一。自2003年成立滇中引水工程前期工作领导小组及办公室以来,经过十四年的规划论证和反复比选,滇中引水工程可行性研究报告于2017年4月获得国家批复,世纪梦想,百年企盼,即将实现。

滇中引水工程以城镇生活和工业供水为主,兼顾农业和生态。远期规划水平年2040年,工程年均引水量34.03亿立方米,其中供给城镇生活和工业22.31亿立方米,供给农业灌溉5.0亿立方米、向滇池等湖泊生态环境补水6.72亿立方米。

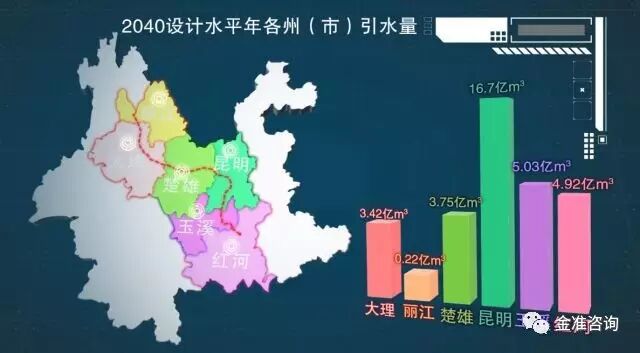

工程共涉及沿线六个州(市)35个县(市、区),受益国土面积3.69万平方公里,惠及人口1112万。各州(市)分配水量分别为大理3.42亿立方米、丽江0.22亿立方米、楚雄3.75亿立方米、昆明16.70亿立方米、玉溪5.03亿立方米、红河4.92亿立方米;滇池、杞麓湖、异龙湖补充生态环境用水量分别为5.62亿立方米、0.7亿立方米、0.4亿立方米。

工程建成后,可从水量相对充沛的金沙江干流引水至滇中地区,缓解滇中地区城镇生产生活用水矛盾,改善区内河道和湖泊生态及水环境状况,促进受水区经济社会协调、可持续发展。

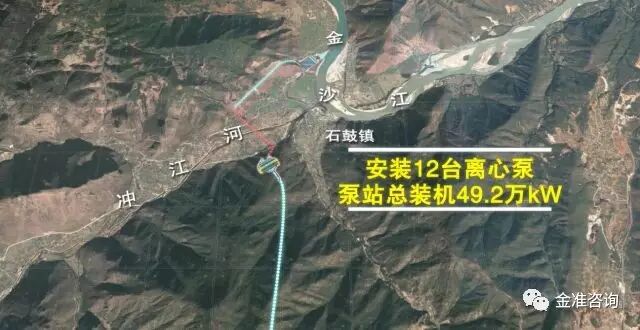

滇中引水工程由水源工程和输水工程两部分组成,水源工程位于丽江石鼓,从金沙江无坝引水,经引水渠沉沙后,通过地下泵站提水至香炉山隧洞进口,进入输水总干渠。地下泵站总装机49.2万千瓦,共布置12台机组(2台备用),设计净扬程218.83米。

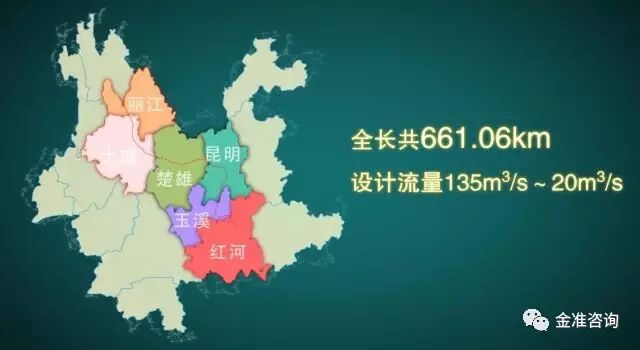

输水工程沿线共布置隧洞、渡槽、倒虹吸、暗涵等输水建筑物129座,全长661.06公里,其中隧洞63座、总长607.4公里,占总干渠全长的91.89%。渠首设计流量为135立方米每秒,全线自流输水通过25座分水口门先后为大理州、丽江市、楚雄州、昆明市、玉溪市,红河州供水,终点为红河新坡背,渠末设计引水流量为20立方米每秒。工程建设总工期为96个月。按2016年第二季度价格水平估算,工程动态总投资780.48亿元。
